Informacja o projekcie: Budowa kanalizacji sanitarnej w miejscowości Niedoradz - etap III
- 09-02-2026
- drukuj
1. Tytuł projektu: Budowa kanalizacji sanitarnej w miejscowości Niedoradz – etap III.
2. Źródło finansowania: Krajowy Plan Odbudowy.
3. Budżet inwestycji.
Całkowita wartość brutto przedsięwzięcia wynosi 4 403 053,71 zł.
Całkowita wartość netto przedsięwzięcia wynosi 3 579 718,46 zł.
Całkowita wartość kosztów kwalifikowalnych przedsięwzięcia wynosi 3 489 388,38 zł
Całkowita wartość netto przedsięwzięcia wynosi 3 579 718,46 zł.
Całkowita wartość kosztów kwalifikowalnych przedsięwzięcia wynosi 3 489 388,38 zł
Jednostka wspierająca przyznaje wsparcie w kwocie 3 489 388,38 zł
4. Opis projektu.
Planowane przedsięwzięcie jest kontynuacją wieloetapowej inwestycji mającej na celu kompleksowe uzbrojenie miejscowości Niedoradz w sieć kanalizacji sanitarnej. Aktualnie realizowany projekt obejmuje III etap, który stanowi kluczowy element działań zmierzających do poprawy infrastruktury wodno-kanalizacyjnej w gminie Otyń. W ramach inwestycji przewidziano budowę sieci kanalizacji grawitacyjnej o średnicy Ø200 mm z rur PVC.
Realizacja została podzielona na dwa podetapy: IIIA i IIIB.
ETAP IIIA:
− Sieć kanalizacyjna Ø200 PVC o długości 1 728,50 m.
− Liczba przyłączy do granic nieruchomości: 91 szt.
ETAP IIIB:
− Sieć kanalizacyjna Ø200 PVC o długości 749,00 m.
− Liczba przyłączy do granic nieruchomości: 31 szt.
Łączne parametry projektu:
− Długość sieci kanalizacyjnej: 2 477,50 m.
− Liczba przyłączy do granic nieruchomości: 122 szt.
III etap kanalizacji obejmie ulice w Niedoradzu: Struga, Serafina, Akacjową, Sosnową, Prusa, Zaułek, Słoneczną, Wiśniową, Krasickiego, Kopernika, Piaskową i Tartaczną, Reja, Zielonogórską, Kochanowskiego.

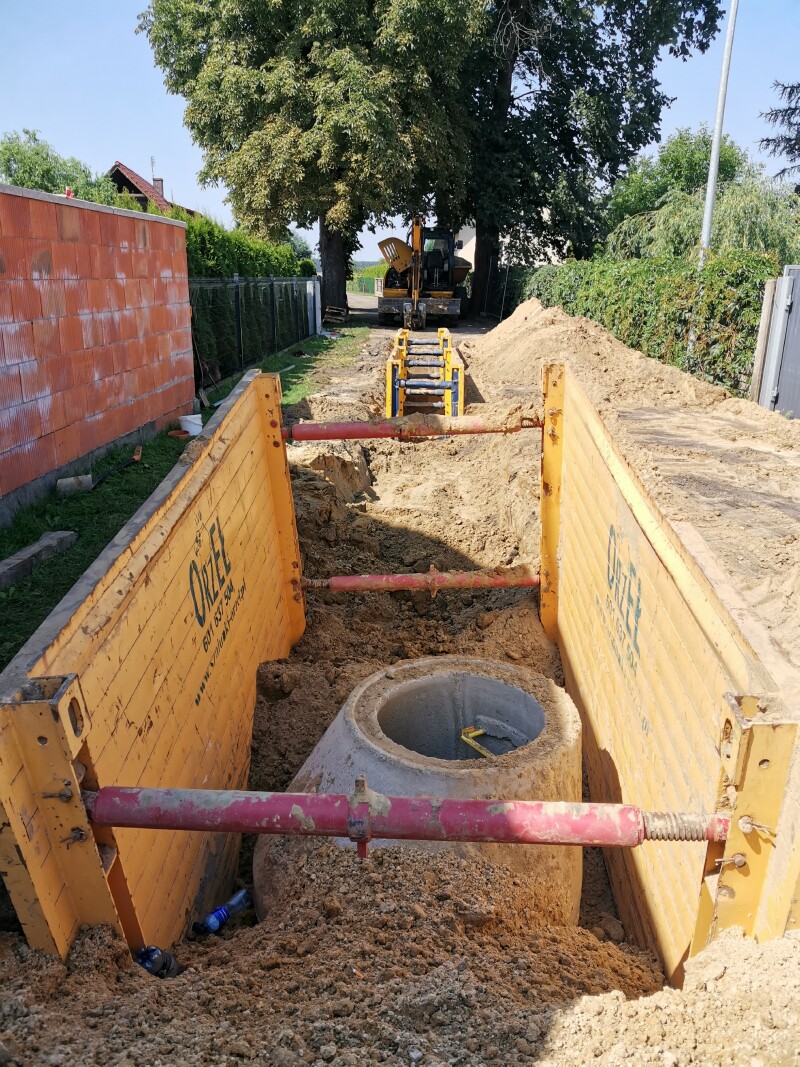

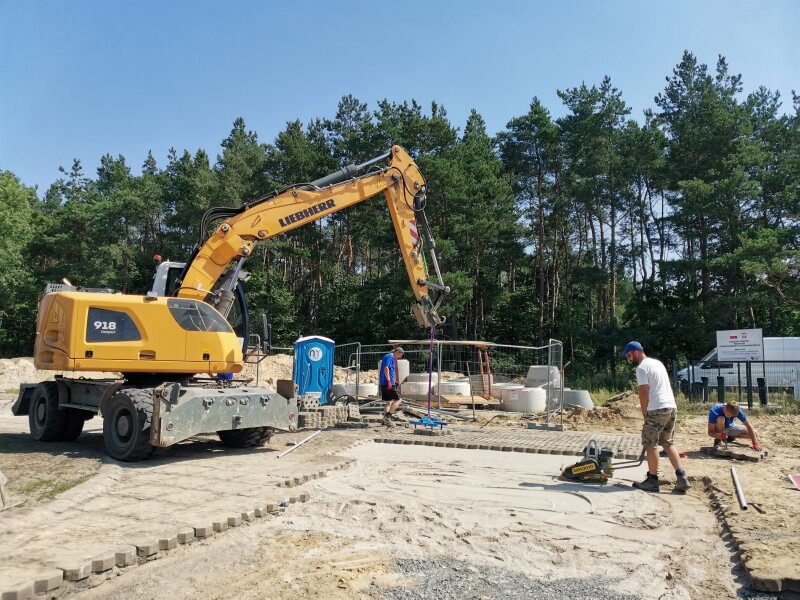

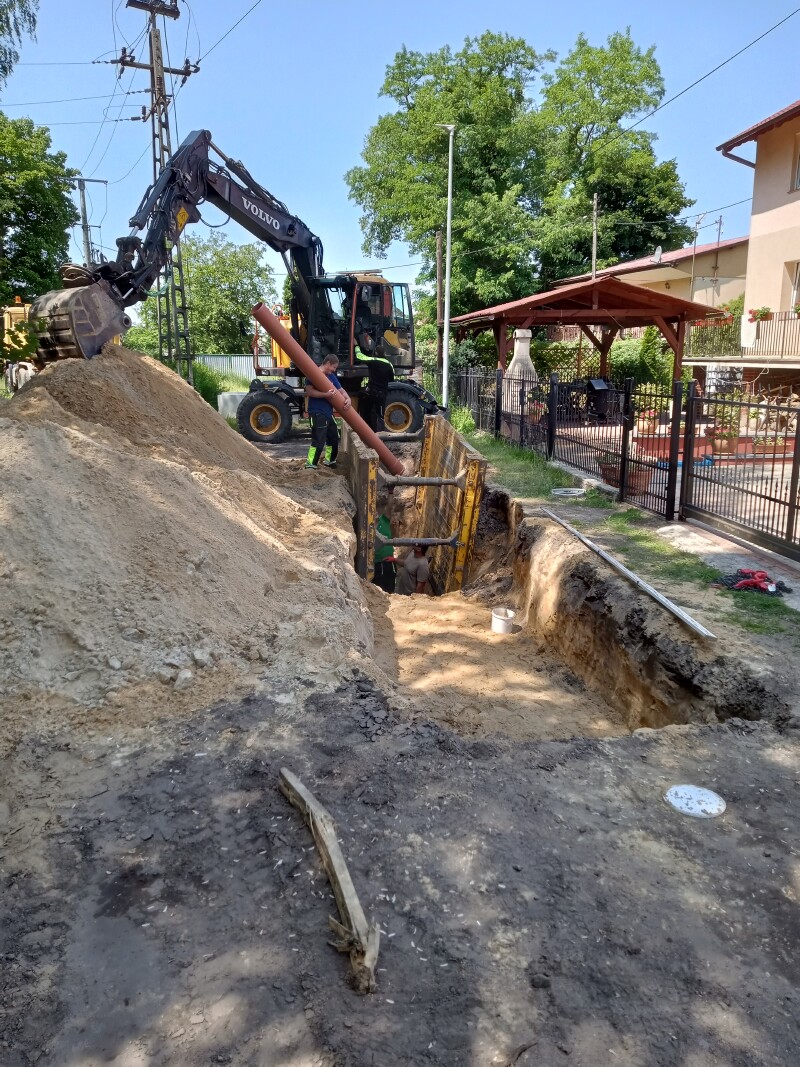

Ścieki z nowo wybudowanej sieci kanalizacyjnej będą kierowane do przepompowni ścieków zrealizowanych w ramach wcześniejszych etapów (I i II), a następnie do oczyszczalni ścieków w Nowej Soli. Realizacja projektu przyczyni się do poprawy warunków sanitarnych mieszkańców miejscowości Niedoradz, jednocześnie stanowiąc istotny wkład w ochronę środowiska poprzez efektywne zagospodarowanie ścieków bytowych.
5. Okres realizacji 01.04.2025-30.11.2025 r.
